案場實錄
• 施工面積: 110 平方米
• 施工時長: 10 天
• 使用功法: 桁工法

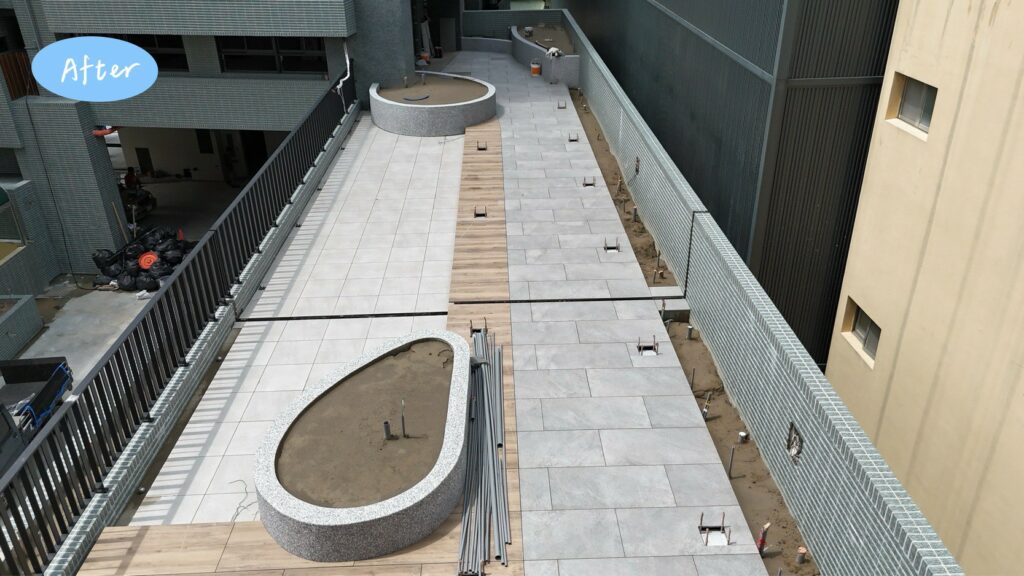

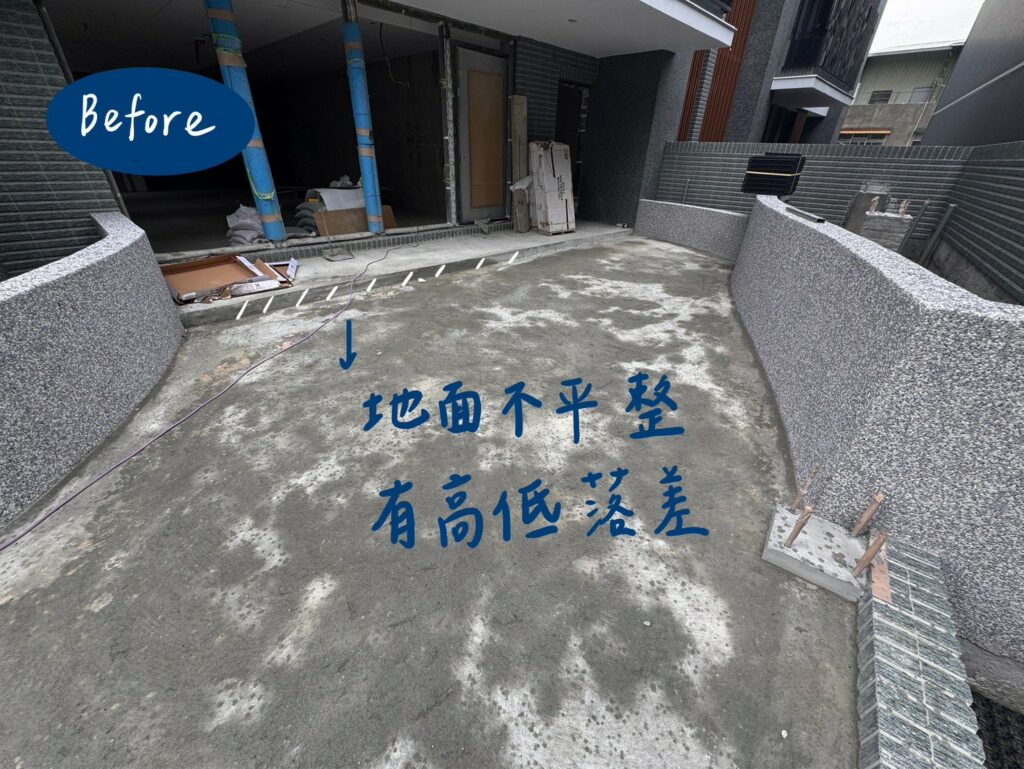

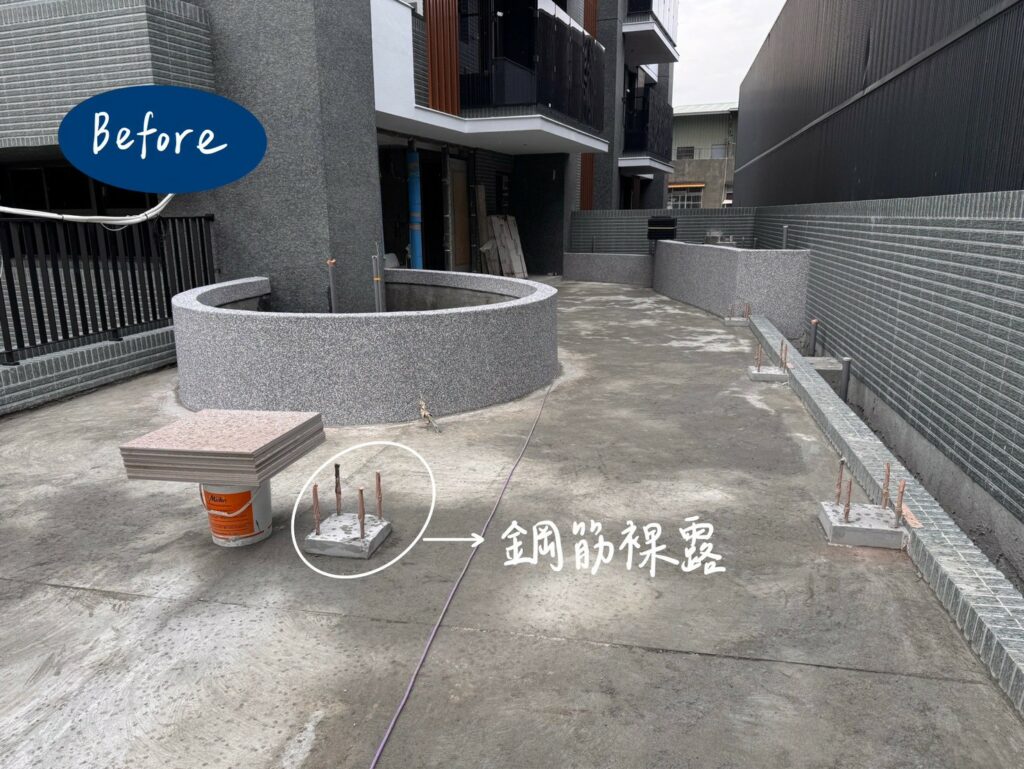

在兩棟大樓之間的銜接走廊,客戶追求極致的平整度,並希望在同一平面上呈現不同的表面材質。然而,現場不僅有雜亂管線,還需處理預留的涼亭底座與鋼筋收整。為了滿足多樣化材質的承重與美觀需求,奕峰團隊選用了結構穩固的桁工法。

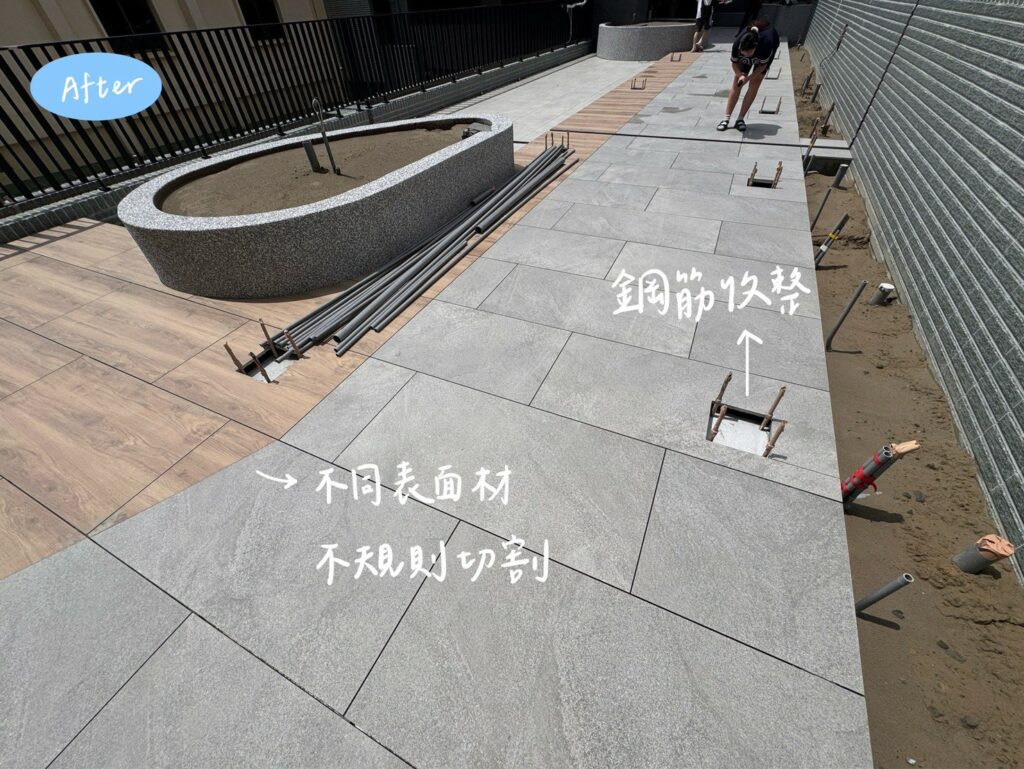

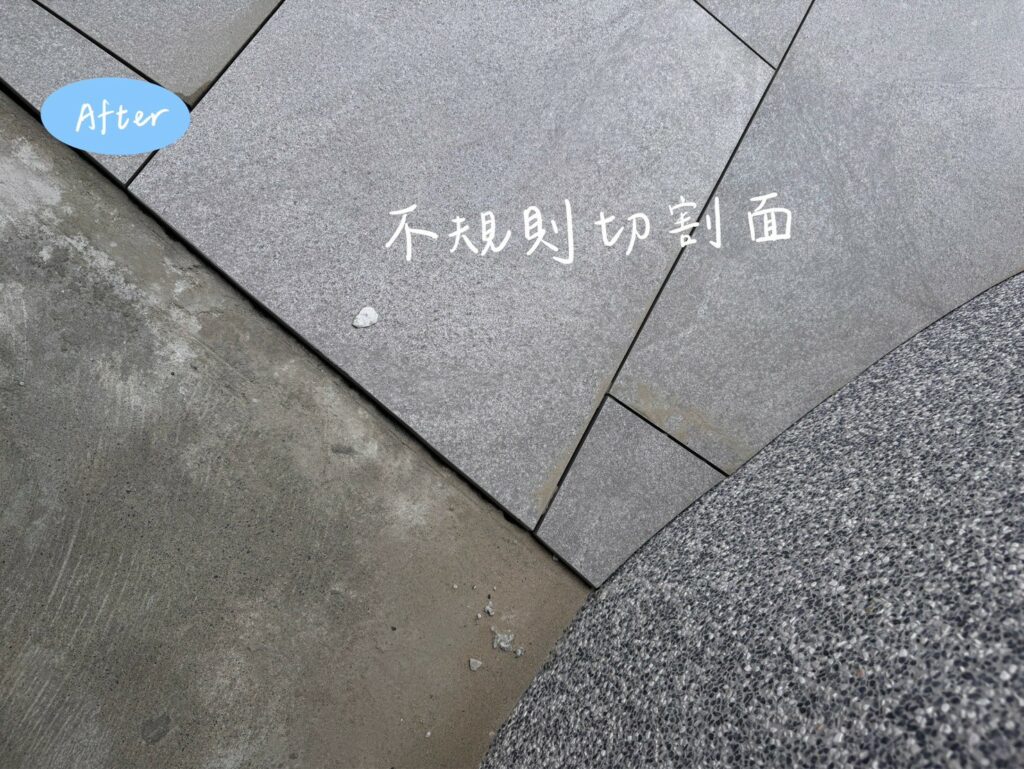

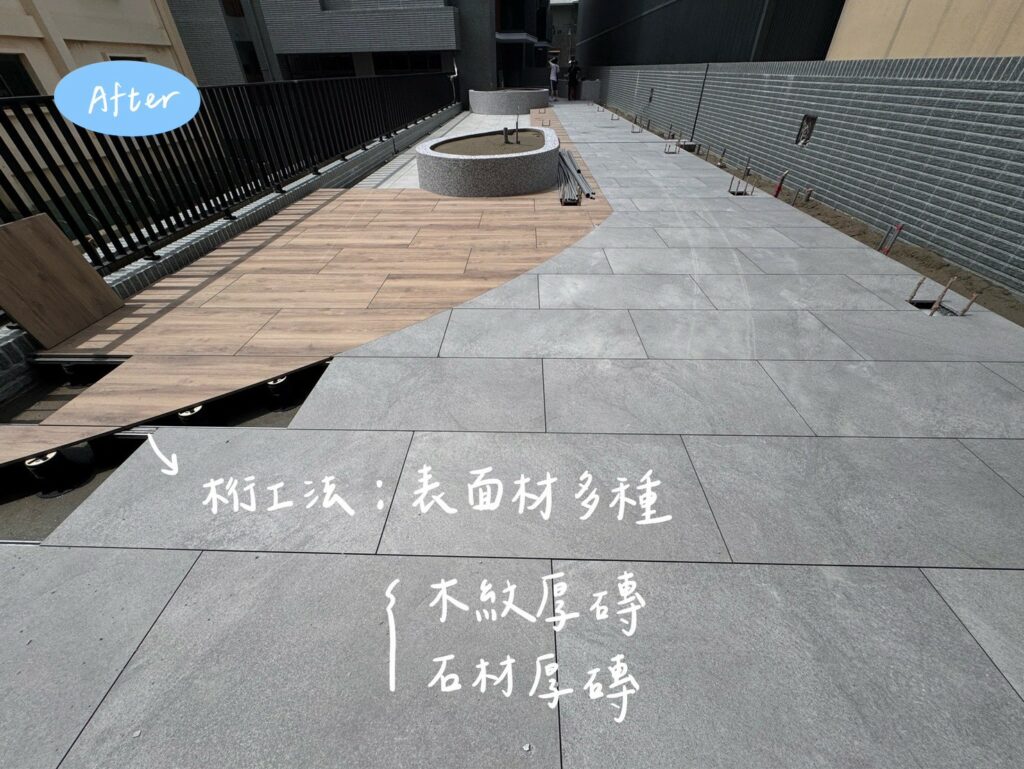

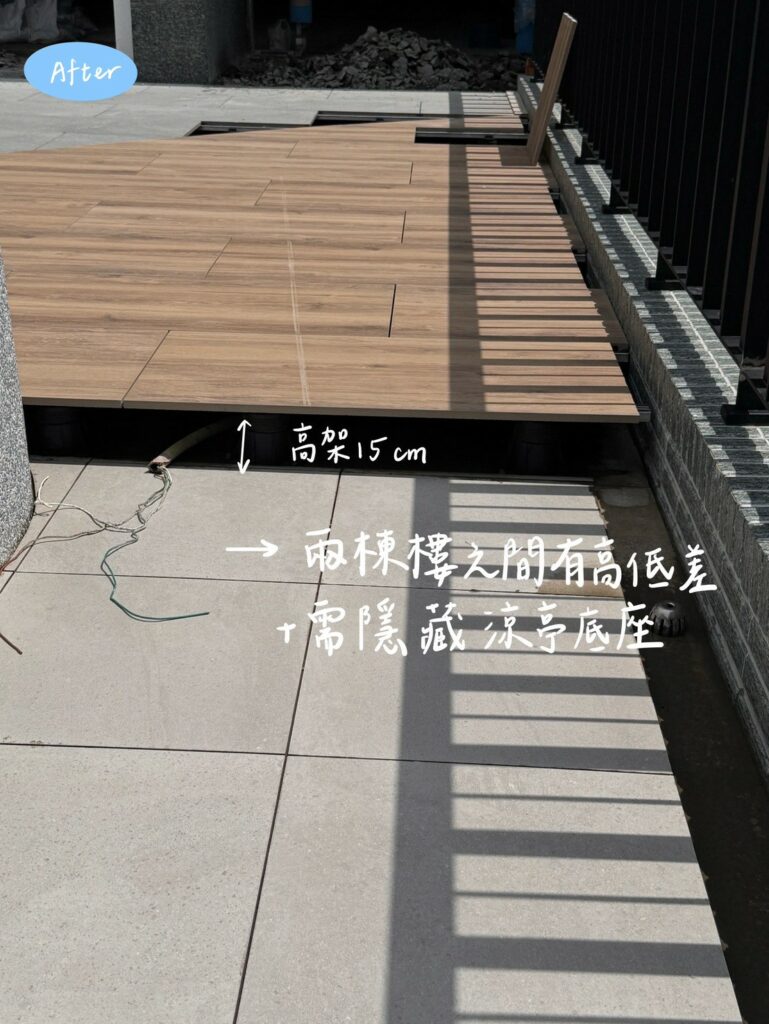

我們將地面精準架高 15cm,成功將所有涼亭底座、預留鋼筋及複雜管線完美隱藏於結構之下。這次工程最大的技術難度在於「不同材質與形狀的完美交接」。我們必須同時配合木紋厚磚與石材厚磚 進行施工。由於切割面極多,每一處接縫都考驗著師傅對不同材質特性的掌握與測量精度,確保每一塊厚磚都能嚴絲合縫。
最終我們在 10 天內完成了這場高難度的走廊工程。不僅解決了結構上的凌亂,更創造出質感優異的異材質拼接走廊!
